超大型磺化器管板密封改进
Jul 17, 2026为先科技针对178到192管,乃至240管超大型膜式磺化器,进行如下改进并成熟运行和普及:

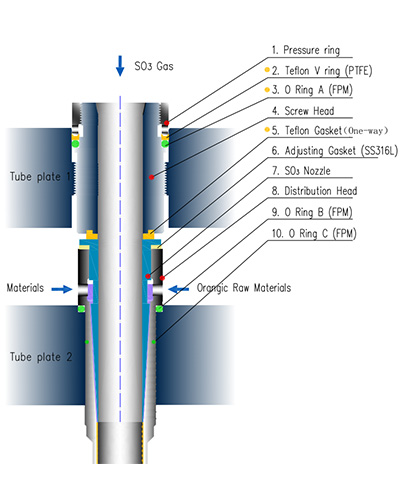

1.压螺:如图1增加件号1,2,3垫片,隔绝SO3渗入,使管板1与压螺永无锈蚀或咬死打不开;件号5为单向垫,压螺拧紧扭矩只需引进设备的一半以下,管板1变形大大减小。
|
|
|

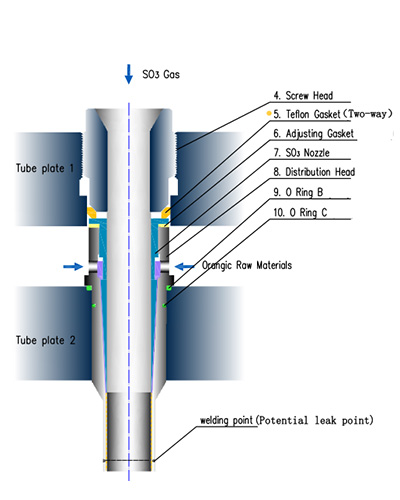

2. 分配腔增高:压螺密封形式改进后,有机进料腔高度可增加25%或更高,使有机物料在料仓中心和边缘的流动压差趋零,有机物料均匀分配,尤其是178/192管及以上超大磺化器。而引进磺化器,由于如图2件号5双向垫设计的局限,无论多大的规模,都只能是32mm高度,无法增加,使磺化器在大型化后,分配腔内压差提高。
3. 带压回水:压螺密封形式改进后,为先的磺化器如图1件号9的密封圈压紧力增大,壳程冷却水设计压力达到0.5mpa以上,实现带压回水,减少一台大功耗循环水泵;如图2件号9上部,有限位凸台,壳程设计压力≤0.15mpa,无法实现带压回水。
为先科技磺化器拆装要领
(一)拆管板注意事项:
拆压螺及管板1
1. 拆压螺(图1件号4),先松一点压螺上的压环(图1件号1),然后拆压螺,直至将所有压螺拆除。
2. 压螺拆除后,压螺对管板1的反作用力消除,中心定位杆(1~3支)轻拧即可取出。
3. 正常使用,管板1不需要拆卸,一般1~2年拆卸一次。清洗料腔和喷嘴可以不拆管板1,只拆压螺,取出喷嘴并清洗,也可用吸尘器将料仓内的杂质吸出。
4. 压螺密封三件套,如图1件号1,2,3可多次重复使用,无需每次拆压螺都更换。
(二)安装管板1及压螺注意事项:
5. 先将管板1和2用三个定位通杆螺栓按管口方位图定位,并拧紧定位通杆螺栓的螺母。
6. 安装(1~3支)中心定位杆,使用长400mm(16’’)的扭矩扳手,不大于80kn的扭矩拧紧。中心定位杆的拧紧力尽量平均,严禁使用加力杆拧紧。过大拧紧力会损坏中心定位杆的丝牙。
7. 其它通杆螺栓依次拧紧,最后按对角拧紧通杆螺栓,避免受力不均匀造成管板边渗漏。拧紧通杆螺栓后,再稍用力检查1~3支中心定位杆。
8. 安装压螺,图1件号1压环先松开一丝,再用专用工具和扭矩扳手拧紧压螺。扭矩一般为35~45kn,拧紧时听到咔哒咔哒声即可。保证每个压螺受力均匀,最后拧紧压环。
(三)试漏试压注意事项:
9. 压螺全部松开后,管板2密封圈(件号9)已无压紧力,所以壳程试漏可能会出渗漏, 应在定位杆和压螺全部上紧后试漏试压。
10. 烷基苯打循环,管板1料腔排气,最后一次检查每个压螺四氟垫(图1件号5)和压环,找漏点,电筒查看或干纸擦拭检查, 确保没有渗漏。
